2026 超强厄尔尼诺发展中 · 地库防汛预警

下一场极端暴雨,
地库还能守住吗?

超强厄尔尼诺来袭,防汛必须从「历史经验」转向「极端情景」

2026 年,多地台风、暴雨先后突破历史纪录:沈阳遭遇特强暴雨,无锡出现观测史首次特大暴雨,上海及华东持续强降雨叠加河网高水位,福建莆田过程雨量达 1480.3 毫米。

历史未进水,不代表下一场暴雨不会失守;过去够用的挡板、水泵和物资,也不代表能够应对突破历史极值的水位和雨量。

1

外围水从哪里来,是否存在隐蔽孔洞漏水,能否截住?

2

地库最可能从哪里进水,可以防住多深积水?

3

防线可能失守前,能否及时完成车辆转移和人员撤离?

0
已生成台风(截至9.1)
常年 13.6 · 约 1.8 倍
0
台风登陆我国
常年同期偏多
0 mm
莆田最大过程雨量
1961 年来第一
0 %
进水事件为管网倒灌
出现频率最高
01
极端天气正在突破历史经验
真正要关注的不是「厄尔尼诺」这个词,而是台风偏强、极端降雨、河湖上涨与排水超负荷

厄尔尼诺不会直接造成某一场台风或暴雨,但会改变水汽输送、台风生成位置和降雨分布,放大极端天气风险。国家气候中心监测:本次厄尔尼诺发展速度快、海温偏暖幅度大,即将达到「超强」级别,预计 2026 年 11-12 月达到峰值,影响可能持续至 2027 年夏季。

📊 2026 年台风明显偏多

(截至 2026 年 9 月 1 日)
2026年台风生成进度示意(中国天气)
24
生成台风个数
今年24
常年13.6
较常年同期 +10.4
7
登陆我国台风个数
今年7
常年4.9
较常年同期 +2.1
生成数约为常年同期 1.8 倍,生成与登陆数量均明显偏多

🌧️ 极端暴雨南北齐发

单位:毫米 · 多项指标创观测史极值
莆田过程雨量
1480.3
1480.3
沈阳最大累计
485.4
485.4
沈阳城区平均
346.8
346.8
莆田最强小时
153.4
153.4

莆田综合强度 1961 年以来第一,超过 2023 年「杜苏芮」「海葵」过程;沈阳多项指标创 1951 年有完整记录以来最高值。

极端暴雨警示录:隧道被淹,郑州7·20暴雨201.9毫米/小时,292条生命消失
极端暴雨警示录 · 隧道被淹实拍 + 郑州「7·20」201.9 毫米/小时(破中国极值)

今年台风三个突出特点

特点一

⏰ 来得更早

强台风活动时间窗口前移,不能再把防台准备集中在传统的 7-9 月。

特点二

⚡ 增强更快

部分台风在偏东、偏远洋暖海区生成,海上发展距离更长,持续吸收能量、快速增强并维持较长生命史。

特点三

🗺️ 影响更广

风雨影响从华南、华东扩展至华北、东北。台风即使不登陆,也可通过外围云系、残余环流和远距离水汽输送造成极端暴雨。

「北方少受台风影响」「秋后台风风险下降」的经验已经失效

四地极端暴雨连续破纪录,历史经验正在失效

🏙️

沈阳 · 北方同样会遇特强暴雨

台风巴威

受台风外围云系影响,当日降雨量 248.6mm,累计城区平均降雨 346.8mm、最大累计 485.4mm,多项指标创 1951 年有完整气象记录以来最高值。

248.6mm
当日降雨量
346.8mm
城区平均降雨
485.4mm
最大累计降雨
沈阳单日降雨248.6毫米,创1951年以来新纪录
⚠ 北方项目同样可能在短时间内遭遇突破城市排水能力和项目防线的极端暴雨。
🌊

上海及华东|极端雨强叠加河网高水位

台风白海豚
复合风险:暴雨来得快洪水退得慢管网易倒灌

台风「白海豚」影响期间,上海、江苏、浙江等地出现持续强降雨。湖州东部局地 60 分钟降雨量达到 232.4 毫米,超过郑州「7·20」国家站 60 分钟 202.2 毫米的雨强纪录,城市排水系统和地库入口可能在极短时间内被突破。

湖州东部 · 60 分钟雨强232.4mmvs郑州「7·20」202.2mm+30.2

残余环流继续深入内陆,周口水文站洪峰水位升至 50.93 米,超过 1975 年「75·8」洪峰水位 1.01 米,并出现堤防溃口险情。说明降雨减弱后,上游来水和流域洪水仍可能继续推高河道水位。

周口水文站 · 洪峰水位50.93mvs1975 年「75·8」+1.01m
台风「白海豚」影响期间华东强降雨实况
⚠ 要防的不只是雨水直灌,还要防河道高水位、市政管网饱和和排水出口失效同时发生
📈

无锡及苏南|观测史首次特大暴雨

台风白海豚
首次突破:历史纪录被集中刷新入口防线承受前所未有的水压

台风「白海豚」影响期间,苏南多地刷新单日降雨纪录

258.7mm
无锡 · 首次特大暴雨
250.0mm
常州 · 首次特大暴雨
243.0mm
镇江
211.3mm
苏州

极端降雨使道路和低洼区域迅速汇水,地库入口水深、水压同步上升。按历史积水深度设置的防洪闸,可能出现高度不足、结构变形、支撑失稳、两侧绕流,甚至整体被冲垮。

江苏多地暴雨如注,无锡24小时降水量258.7毫米刷新观测史纪录
⚠ 打破侥幸:过去从未发生特大暴雨,不代表未来不会发生;过去能够挡住的防洪闸,不代表能够承受下一次破纪录的积水和水压
⛈️

福建莆田 · 前所未有的暴雨洪水考验

台风沙德尔

城厢区东海镇最大过程雨量 1480.3mm、最强小时 153.4mm,综合强度 1961 年以来第一,超过「杜苏芮」「海葵」影响过程。

1480.3mm
最大过程雨量
153.4mm
最强小时雨量

8 月 4 日,木兰溪水位飙升至 13.99 米,较 2023 年台风「海葵」水位(10.57 米)高出 3.42 米,打破历史极值。

木兰陂历史水位线石碑实拍
⚠ 最危险的不一定是某一小时雨量,而是水汽持续输送、雨带反复经过、水位不断上涨,最终全面超过承载上限。
台风频发,极端暴雨屡破纪录!

「过去没进水」「以前挡得住」已不再是安全护身符。必须彻底摒弃侥幸心理,严格对照项目防汛分级,以超历史极值雨量超历史极值水位多重风险叠加为底线标准,全面重构防线,重新设防!

三个必须认清的新现实

现实一

历史极值正在被连续突破

沈阳多项指标创 1951 年以来最高值,无锡首次出现观测史特大暴雨,福建暴雨综合强度 1961 年以来第一。历史最高水位和最大雨量,已不能作为未来风险上限。

现实二

极端暴雨已经不分南北

华南、华东要防台风、河湖高水位和市政倒灌,华北、东北同样要防台风外围云系和远距离水汽输送引发的极端暴雨。

现实三

严重灾害往往由多种风险叠加

短时强降雨突破排水能力、多轮降雨落区重叠、河湖水库水位上涨、市政管网顶托倒灌、低洼承接外围汇水、暴雨停电道路中断——要防的是同时发生

2027 年必须提前准备

2026 年 11-12 月
厄尔尼诺预计达到峰值,形成超强事件。
2027 年夏季
影响持续。我国中东部降水总体可能偏多,长江中下游暴雨洪涝风险较高。

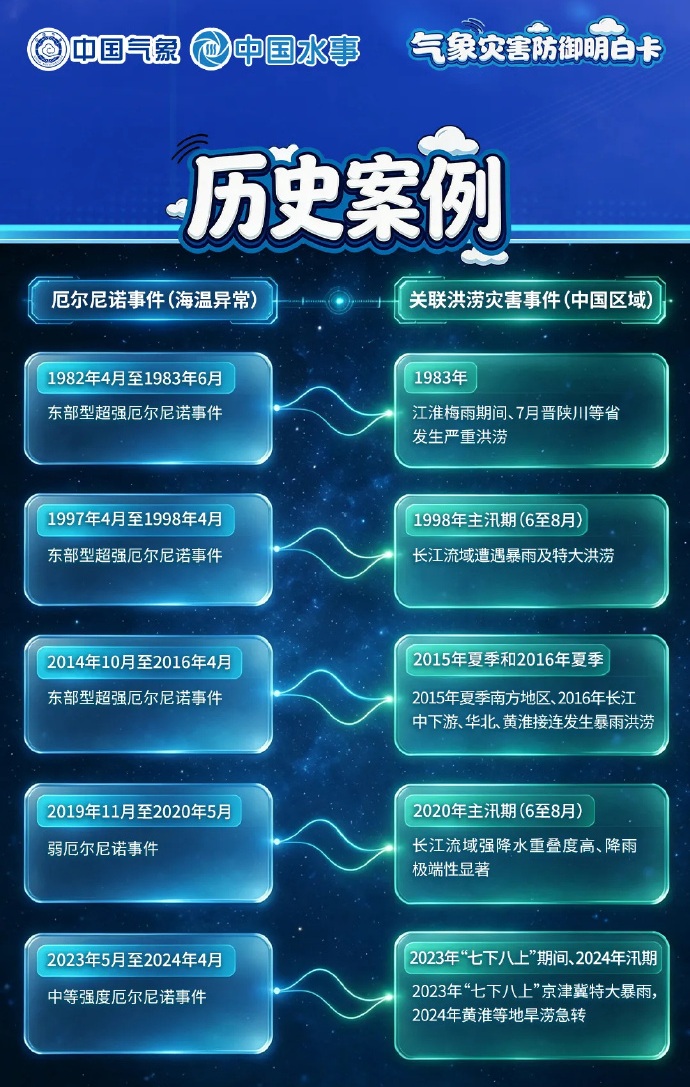

历史镜鉴
1983、1998、2016 年长江流域及周边重大洪涝,均发生在强或超强厄尔尼诺的次年或衰减阶段。强厄尔尼诺衰减期与次年主汛期叠加,是必须重点防范的风险窗口。
2027 年不能等进入主汛期后再准备。防洪闸加高、施工区隔断、管网改造、水泵扩容,现在必须提前完成重大隐患治理和项目防御能力升级。
02
严重进水之前,往往先出现三种侥幸
重大地库进水看似突然,实际是风险被「历史没发生过」「现场已经有墙」「项目已评级」掩盖
侥幸一

用「历史没有发生过」判断未来

💭常见认知
  • 河道多年没明显涨水,不会泄洪倒灌
  • 小区建成以来从未进水,地势没问题
  • 历史最高水位没超过防洪闸,未来也不会
  • 临河临湖只是位置特征,不代表高风险
!真实风险

历史没涨水、没进水,只能说明过去水位尚未突破防线,不能证明项目不存在进水路径。一旦遭遇持续强降雨、上游泄洪或外水快速上涨:河湖超地坪、缺口进水、排水口顶托、管网倒灌、挡板长时间承压可能同时发生。

?必须改变的判断
✗ 不能再问:这条河过去涨过水吗?小区以前进过水吗?
✓ 必须改为:如果水位超过历史最高值,最低点在哪里?水从哪里进?防线能挡多高?
必须完成的工作
  • 获取周边河湖水库警戒水位、历史最高水位及泄洪信息
  • 测量最低点、临水侧边界、围墙、地库入口和排水出口标高
  • 绘制外围汇水方向和进水路径
  • 检查临水侧围墙是否连续,有无镂空缺口和低位通道
  • 核查排水出口是否受外部高水位顶托
  • 排水管设止回、截断和防倒灌设施
  • 按「极端风险水位+安全余量」重新校核防洪闸高度
  • 设置不同水位下的布防、移车、封闭和撤离动作
侥幸二

「有墙」就不会串水

💭常见判断
  • 交付区与未交付区已砌墙,不会串水
  • 工地有铁皮围挡或卷帘门,可以挡住积水
  • 基坑由施工单位负责,与物业无关
  • 地面通道已封闭,地下也不会连通
  • 加气块临时墙可以替代永久防水隔断
!为什么特别危险

施工区和基坑可能同时汇集降雨、外围来水和市政倒灌,形成巨大「蓄水池」——水量大、进水快、路径隐蔽、难以封堵。临时墙体失稳或隐蔽孔洞被击穿后,积水沿车道、管沟、排烟管进入交付地库。

?两类风险必须同时排查
  • 显性:是否仅用铁皮/围挡/卷帘门软隔离;加气块墙是否承压、是否连续至顶板;底部顶部两侧有无缺口;有无第二道防线
  • 隐性:排烟管通风管、给排水管穿墙套管、电缆桥架孔、地下管沟设备沟、施工预留洞废弃管道、伸缩缝施工缝后浇带、地下连廊井道
三项刚性整改
  • 可靠实体隔断:从结构地面连续至顶板、无贯通缝隙;车道大开口设防洪门或双重防线;大跨度墙体由专业单位复核水压和结构稳定
  • 隐蔽通道逐点抗压封堵:统一编号,小型孔洞防水防火复合封堵,中大型孔洞支模浇筑;严禁只发泡胶/防火泥覆盖;完工后闭水冲水测试
  • 治理基坑积水源头:完善降排水、水泵逐台带水测试、备用大流量泵、独立排水路径、备用电源、暴雨前提前降水位、专人值守
侥幸三

「已评级」却没按级别配置物资

💭常见表现
  • 地势低、临河临湖,却因历史未进水仍评低风险
  • 已评高风险,但未按高风险标准配置设施物资
  • 通过特殊报备将高风险项目从整改清单剔除
  • 防洪挡板高度不足,仍以「过去够用」不整改
  • 将暂时无法整改等同于风险已解除
!真实风险

评级如果不能改变挡水设施、排水设备、物资数量、现场值守和客户预警动作,就只是一个标签。无锡某项目:地库入口比周边道路低、防洪闸仅 1 米且强度支撑不足,暴雨汇水产生较大水压后防洪闸被冲垮,造成约 24 台车辆受泡

?评级必须考虑
  • 与周边道路高差、片区外围汇水范围
  • 临河临湖临水库及泄洪风险
  • 防洪挡板高度和结构强度、出入口两侧镂空
  • 市政管网倒灌、工地基坑连通
  • 固定排水能力、地库内重要设备位置、车辆转移所需时间
特殊报备 ≠ 风险剔除

特殊报备只能说明永久整改暂时无法完成,不能改变风险等级。以「历史未进水、目前够用」为由报备剔除,物资配置与风险等级不匹配;防洪闸高度不足,极端暴雨下存漫溢、垮塌重大隐患,极易导致地库被泡、车辆受损、投诉舆情。

风险评级不是完成动作,而是资源配置的起点。高风险项目不按高风险标准整改和配置,评级就没有意义;特殊报备不能成为剔除风险、延后整改的理由。
03
真实进水事件揭示了什么
历史进水案例,不仅仅是「雨太大」这么简单

四个明确规律

🔝

市政管网倒灌

出现频率最高的进水路径,约占样本事件 38%。

频率最高
💥

工地基坑串水

进水量大、速度快、路径隐蔽,造成的后果最严重。

后果最严重
🌊

防洪闸失守

地库坡道迅速变成集中进水通道,最易形成大流量漫灌。

大流量漫灌
⏱️

移车启动滞后

通知和转移不及时,会进一步放大车辆损失。

放大损失

三大风险的治理要点

风险一 · 占比 38%

市政管网倒灌 / 反涌

!典型过程

极端降雨 → 市政管网饱和或外部水位过高 → 排水出口受顶托 → 水从检查井、地漏、集水井反向进入地库。集水井返涌不一定是水泵故障,往往是市政高水位向项目内部传导。

治理重点
  • 查清与市政雨污管网连接关系,找最先返涌的检查井/集水井
  • 检查止回阀是否有效,关键接口增设可关闭闸阀
  • 联动市政解决管网问题
集水井返涌实拍:水从集水井口向外反涌
集水井返涌实录 · 市政高水位经管网倒灌,水从集水井反向涌出
风险二 · 占比 23%

工地、基坑串水

!特征

发生频次低于市政倒灌,但进水量大、速度快、路径隐蔽、影响范围广,后果最严重。临时围墙不等于防洪墙,一个隐蔽孔洞可能把整个基坑的积水引入交付地库。

治理重点
  • 将工地、基坑、烂尾区和未交付区纳入排查
  • 检查交付区与施工区地下连通图纸
  • 排查排烟管、管沟、桥架孔及预留洞
  • 设置永久防水隔断,施工区独立排水
  • 暴雨前提前降低基坑水位,三方联合检查值守验收
未交付区域与交付地库串水演示:隔断被击穿,大量积水涌入地库
交付区串水演示 · 未交付区未做实体墙阻隔 / 隐蔽连通,积水灌入交付地库
风险三

防洪闸高度不足 / 被冲垮

!特征

一旦失守,地库坡道迅速变成集中进水通道,短时间内即可造成大面积、深水位积水。

必须同时校核
  • 防洪闸高度是否覆盖极端风险水位
  • 立柱、连接件及固定墙体能否承压
  • 背水面斜向支撑:支撑角度、支撑杆强度是否符合要求
  • 底部、两侧及拼接缝是否密封
防洪闸高度不足被冲垮演示:洪水漫过闸门涌入地下车库
防洪闸失守演示 · 高度不足积水漫顶倒灌,水流冲垮防线涌入地库

移车时机,直接决定车辆损失

✅ 正面案例 · 莆田某项目

地库被泡,车辆零受损

提前启动地库车辆转移。后续市政道路积水最深约 3 米,地库最终严重进水,但地下车辆已全部转移。

车辆受泡 0 台
即使工程防线最终失守,提前预警和车辆转移仍能显著降低损失。
❌ 负面案例 · 某项目

移车启动滞后,错过最佳窗口

进水风险明显上升后才启动移车,且未优先采用短信、APP 批量通知,而是依靠人工逐户电话联系,触达速度慢。

大量车辆集中受泡
极端暴雨中,通知晚几分钟,可能就是车辆能否转移出去的区别。
04
沿五个关键进水通道实施治理
治理不能只增加防洪闸、沙袋和水泵,必须形成完整防线
1

入口治理

防漫顶、防冲垮
防两侧绕流

2

井口治理

防通风井、百叶窗
和排烟口进水

3

区域隔断

防未交付区、工地
和基坑串水

4

管网止回

防集水井和市政
管网反涌倒灌

5

隐蔽封堵

防穿墙管线、孔洞
和结构缝渗漏

完整防线:入口能挡 · 两侧不漏 · 井口封得住 · 施工区隔得开 · 管网能止回 · 隐蔽孔洞不串水
重点一

治理施工区、基坑及未交付区域串水

中高可能 · 后果严重 · 按重大风险管理
!风险如何发生

基坑同时汇集降雨、外围来水和市政倒灌,形成巨大「蓄水池」,随后通过被冲垮的加气块墙和临时围挡、防烟卷帘门施工门地下车道、排烟管通风管给排水管、桥架孔穿墙套管管沟、预留洞结构缝地下连廊进入交付地库——水量大、速度快、路径隐蔽、失守后难以封堵。物业管理边界不等于防汛风险边界:凡与交付地库存在地上地下连通的区域,无论是否交付、是否在管,都必须纳入排查。

?重点检查
  • 交付区与相邻区域全部地下连通关系
  • 临时墙体是否到顶、能否承受设计水压
  • 墙体底部顶部两侧是否存在缝隙
  • 车道、卷帘门和施工门有无可靠隔断
  • 排烟管、桥架孔、套管、管沟和预留洞
  • 基坑水泵、排水路径及备用电源
  • 是否存在市政管网向施工区倒灌
  • 建设、施工、物业三方值守责任
治理要求
  • 可靠实体隔断:从结构地面连续设置至顶板,不留贯通缝隙;大开口设防洪门或双重防线;大跨度墙体水压及结构稳定性复核
  • 隐蔽通道逐点封堵:统一编号;小型孔洞防水防火复合封堵;中大型孔洞基层处理、支模浇筑;严禁只发泡胶/防火泥/表面砂浆覆盖;完工闭水冲水测试
  • 源头降低基坑水位:完善降排水系统;水泵逐台带水测试;备用大流量泵和独立排水路径;备用电源及匹配电缆;暴雨前提前降水位;专人连续监测值守
🏁验收标准

通过图纸核对、现场排查、闭水或受控冲水验证:实体隔断连续可靠,隐蔽通道全部封堵,基坑积水无法进入交付地库。未经实际测试,不得销项。

重点二

治理地库出入口漫灌和两侧绕流

高可能 · 后果严重 · 原则上按重大风险管理
!风险如何发生

地库出入口通常低于周边道路,是外围积水最容易集中进入的位置,三种失守方式:① 外部水位超过防洪闸顶部直接漫入;② 防洪闸、斜向支撑承压不足被冲垮;③ 正面守住,但水从车道两侧镂空、低矮墙体、绿化带或底部缝隙绕流进入。临河临湖、泄洪影响及地势低洼项目,还可能同时承受河水倒灌、市政返水和外围道路集中汇水。

?重点检查
  • 周边道路、项目边界和地库入口标高
  • 极端情况下可能达到的外围积水深度
  • 防洪闸顶部标高及安全余量
  • 车道两侧墙体是否低矮、镂空或有缺口
  • 闸板、立柱、连接件和固定墙体承压能力
治理要求
  • 封闭车道两侧镂空和低矮部位:对曾进水或有倒灌/返水/低洼风险的项目,采用钢筋混凝土墙封闭、加高、加固;墙高综合外围极端积水深度、河湖警戒水位、泄洪影响、道路高差和安全余量确定;结构由专业单位复核(C30 混凝土、约 140cm 高、30cm 厚可作既有项目参考做法,不能直接作为统一施工标准)
  • 升级地库入口防洪闸:按「极端风险水位+安全余量」确定高度;加固立柱连接件;加强底部两侧拼接压紧密封;设稳定背水面斜向支撑
🏁验收标准

必须完成防洪闸实装、车道两侧冲水和必要的承压验证,确认防线足够高、足够牢、连续闭合,水不能从顶部漫过、正面冲垮、两侧绕行或底部渗入。

重点三

治理通风天井、采光井和排烟口进水

中高可能 · 后果较重至严重 · 按较高风险管理
!风险如何发生

通风天井、采光井、排烟口和地下楼梯口通常位置较低。一旦周边地面积水超过井口挡水高度,水会通过井道垂直进入地库,甚至直接流向配电房、电梯基坑和其他重要设备区域。

?重点检查
  • 井口和百叶窗底部标高
  • 井口挡水坎高度
  • 周边地面排水坡向
  • 防雨百叶、雨棚及密封状态
  • 井底排水口是否堵塞
  • 井道是否直接连通地库或设备房
治理要求
  • 存在进水风险的百叶窗、排烟口加装固定或快速安装式挡水板
  • 加高通风井采光井周边挡水坎
  • 调整地面坡向,避免雨水集中流向井口
  • 修复防雨百叶、雨棚和密封部位
  • 清理井底排水沟和排水口
  • 高风险井底增设独立水泵和液位报警
  • 直通配电房等重要区域的井道增设第二道隔水措施
🏁验收标准

通过现场受控放水或淋水测试确认:井口不汇水、挡水板无明显渗漏、井底排水畅通,进入井内的少量水不会流向重要设备区域。

重点四

治理集水井返涌和市政管网倒灌

高可能 · 后果较重至严重 · 按重大风险管理
!风险如何发生

极端降雨期间市政雨污水管网满负荷运行,外部管网水位高于项目排水出口:内部积水排不出去、市政水反向进入项目,从检查井、地漏、排水沟或集水井返涌;固定水泵持续运行但水位仍不断上涨。集水井返涌不一定是水泵故障,更可能是市政高水位通过管网向内部传导。

?重点检查
  • 雨污管网与市政系统连接关系、排水出口标高
  • 最先返涌的检查井和集水井
  • 止回阀是否安装、是否有效
  • 是否具备可快速关闭的闸阀
  • 是否存在雨污混接
  • 关闭市政接口后内部水排到哪里
  • 外部高水位下现有出口是否仍有效
治理要求
  • 绘制项目雨污管网图,标注全部市政连接口
  • 评估市政排水布局、排水井结构和倒灌方向
  • 在排水井出口或市政连接位置安装匹配止回阀(按管径、介质、流量、安装空间和维护条件确定类型规格)
  • 安装前清理排水井、管道和连接部位污物;可靠安装固定并启闭测试
  • 关键接口增设可快速关闭闸阀;配置管道封堵设备
  • 建立不依赖原市政出口的临时或永久高位排水路径
  • 将市政倒灌纳入专项演练
🏁验收标准

通过阀门启闭、模拟反压和实际抽排测试确认:市政来水能够止回,关键接口能够截断,关闭市政管道后项目内部仍有可靠排水路径

重点五

治理穿墙管线、孔洞和结构缝渗漏

中高可能 · 后果一般至较重 · 临近重要设备时应提高等级
!风险如何发生

外部地下水位或地面电缆井水位上涨后,水通过电缆井穿墙管线孔洞、给排水管和电缆套管周边缝隙、废弃管道及预留洞、伸缩缝施工缝后浇带、结构裂缝及防水层老化部位持续进入。单点渗漏量可能不大,但持续时间长,靠近配电房、电梯基坑或弱电机房时可能直接造成设备损坏。

?重点检查
  • 地面电缆井、管线井是否曾向地库漏水
  • 穿墙管线与套管之间是否存在缝隙
  • 废弃管道和预留洞是否永久封堵
  • 伸缩缝、施工缝和后浇带是否反复渗漏
  • 防水材料是否开裂、脱落或老化
  • 渗漏点是否靠近配电房、电梯和通信设备
治理要求
  • 全部穿墙管线、孔洞和结构缝逐点编号
  • 电缆井通向地库的管线孔洞实施防水防火复合封堵
  • 废弃管道和预留洞永久封堵
  • 在用管线采用适应变形的防水密封体系
  • 伸缩缝、施工缝、后浇带专业检测
  • 结构裂缝注浆及必要结构修复
  • 重要设备房外围设挡水坎、导流沟或局部集水设施
  • 降雨期间对历史渗漏点复查
🏁验收标准

不得以「晴天未发现渗水」作为销项依据,必须通过淋水、蓄水或适用的压力测试确认:孔洞封堵牢固、结构缝无持续渗漏,少量渗水能被导流排出,重要设备不受影响。

05
项目防汛「一点一策一图」预案
针对每一个重大积水点或地库进水风险点:看清水从哪里来、从哪里进、重点守哪里

🗺️ 防汛作战示意图

在项目总平图上标明来水方向、进水点、防线、物资与转移路线 · 所有风险点统一编号
项目防汛一点一策一图预案:一张图、一张表、一套方案
← 手机端可左右滑动 / 双指放大查看细节 →
识别风险 · 一张图

标明要素

外围来水方向、河湖及泄洪通道、道路与入口标高、地库进水点、施工区和市政管网接口、重要设备、防汛物资、排水去向及人车转移路线。所有风险点统一编号,重点体现「水从哪里来、从哪里进、现有防线能挡多高、失守后先守哪里」。

闭环整改 · 一份清单

逐项销号

按图上编号逐项建立重大隐患清单,明确水源及进水路径、触发条件、影响范围、风险等级、能力缺口、永久整改措施、临时防御措施、责任人、完成时间和验收方式。

指导处置 · 一套动作

四阶段响应

按「预警准备、现场布防、险情处置、封闭撤离」四阶段,明确水位监测、人员到岗、挡板安装、工地隔断、市政接口关闭、水泵及备用电源启动、车辆转移、客户通知、险情上报和外部支援等动作,并明确安装挡板、通知移车、封闭地库和人员撤离的具体触发条件。

不要再用「过去」证明「未来」安全

真正需要打破的,是一种思维:不能继续用过去没有发生,证明未来不会发生。临河、临湖、临水库和低洼小区,必须考虑外部水位突破历史极值;临工地、基坑和未交付区域的项目,必须考虑临时墙体被冲垮和隐蔽通道串水;高风险项目,必须按实际风险配置挡水、排水、备电和现场处置能力。

重大隐患必须改
风险等级必须准
防御资源必须配 · 移车动作必须早

所有项目必须回答三个问题

1

如果外部水位超过历史最高值,水会从哪里进入?

2

如果临时墙体或第一道挡板失守,第二道防线在哪里?

3

极端情况下,项目可以防御市政道路多深的积水?

立即开展三项行动

行动一

聚焦重大进水隐患,逐项治理销项

沿完整进水路径专项治理:临河泄洪与低洼汇水、工地基坑串水、市政管网倒灌、防洪闸失效、隐蔽孔洞进水、强排不足和备用电源缺失。每个风险点明确永久整改、临时防守、责任人、完成时限和实测验收要求,未完成整改及特殊报备项目不得直接剔除。

行动二

重新评估防汛分级,按等级配置物资

结合项目标高、外围极端水位、临河泄洪、施工连通、市政倒灌,重新评定高、中、低风险等级,严格按分级结果配置新型防洪闸、大流量移动泵。防洪闸同步校核高度、强度、支撑、密封和安装时效,确保风险等级与实际防御能力匹配。

行动三

练熟应急处置流程,前置启动对客移车

围绕「预警研判、提前布防、车辆转移、险情处置、封闭撤离」组织实战演练。高风险项目必须设置对客移车阈值,一旦达到条件,立即通过业主群、一对一群发,同步联动远程 AI 外呼/短信批量通知,人工电话补充触达。不得等地库进水后再通知,不得仅依赖人工逐户拨打而错过最佳移车窗口。

🌀 配套工具 · 防台全流程指引
